在华东地区某制造产业园的电力升级工程中,施工团队需要在一条全长720米的厂区电缆沟内敷设6根10千伏高压电缆和12根低压电缆。由于沟道狭窄,且包含多处直角转弯及一段爬升路径,传统的人工拖拽方式不仅效率低下,还容易对电缆造成损伤。

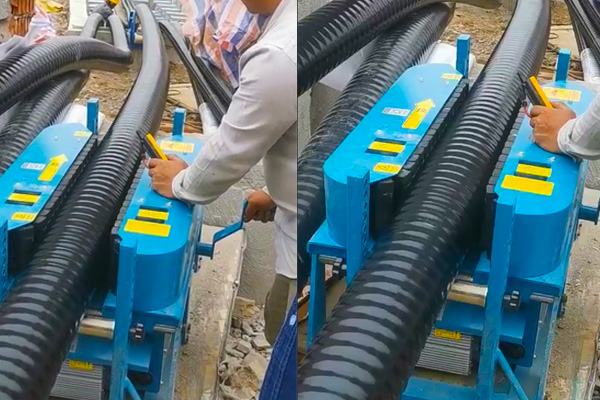

为此,施工方选用了长云科技900加强版电缆输送机,该设备额定拉力达8000N,支持多机联动控制。现场沿电缆沟合理布设输送机,借助联控系统实现所有设备同步启停及速度调节,并配合沟底滚轮和护角板,以每分钟12米的速度匀速推进。
最终,该方案较传统人工敷设缩短了40%的工期,全程未对电缆造成任何损伤,绝缘测试全部达标。作业仅需8名工人,比人工拖拽减少了30余人,成功在狭窄复杂的环境中实现了安全、高效的机械化施工。
